j9国际站煤矿智能化应急供电系统建设有序推动

j9国际站集团 2025/04/29 0
  • 20250429110251444
    【j9国际站集团】j9国际站煤矿智能化应急供电系统建设有序推动
  • 20250429110251158
    【j9国际站集团】j9国际站煤矿智能化应急供电系统建设有序推动 (2)

图(1/2)

4月27日,j9国际站煤矿35千伏变电站新购的智能化应急供电系统设备全数就位,正式迈入调试阶段,机电队有序推动系统建设 。

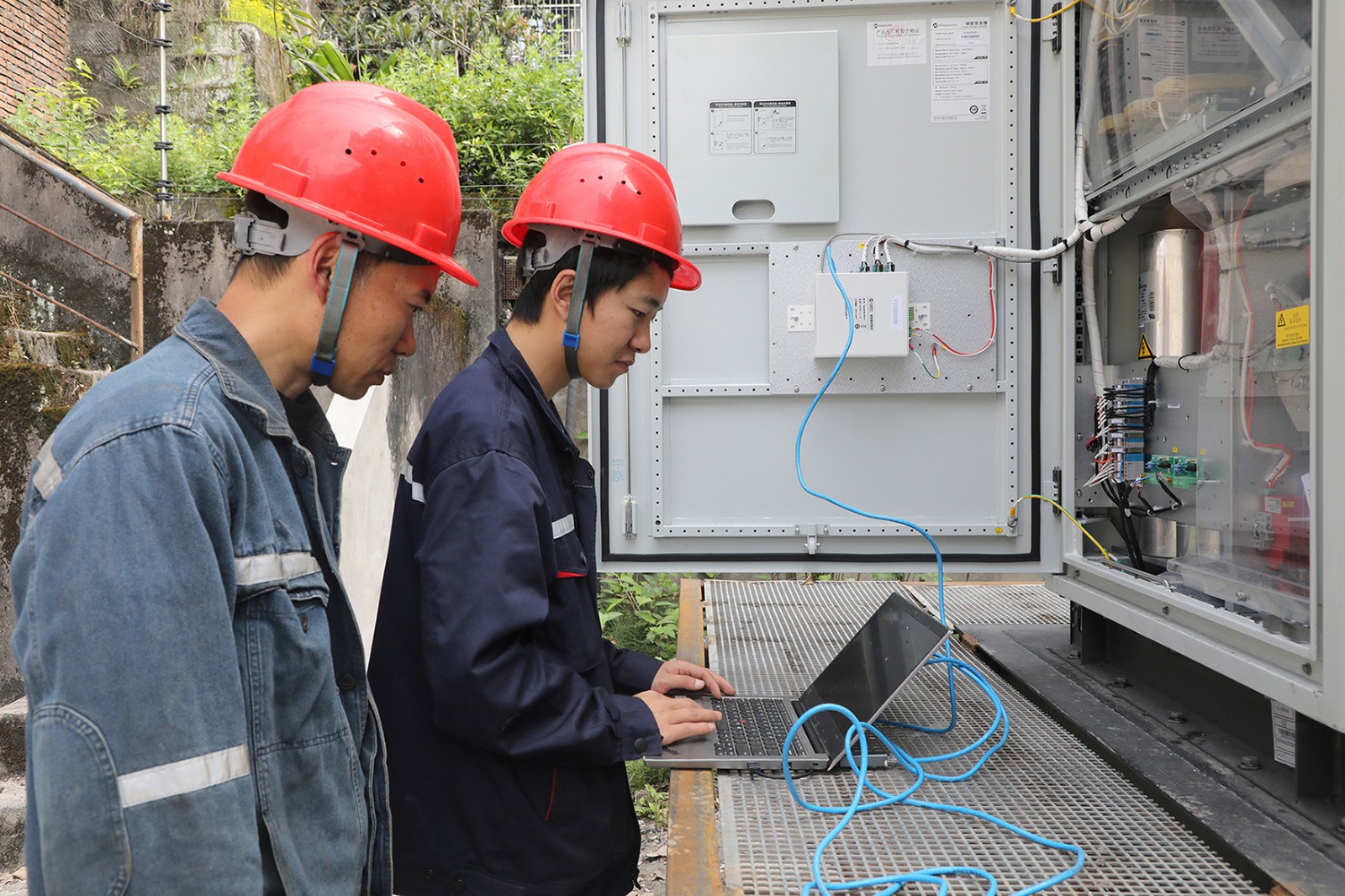

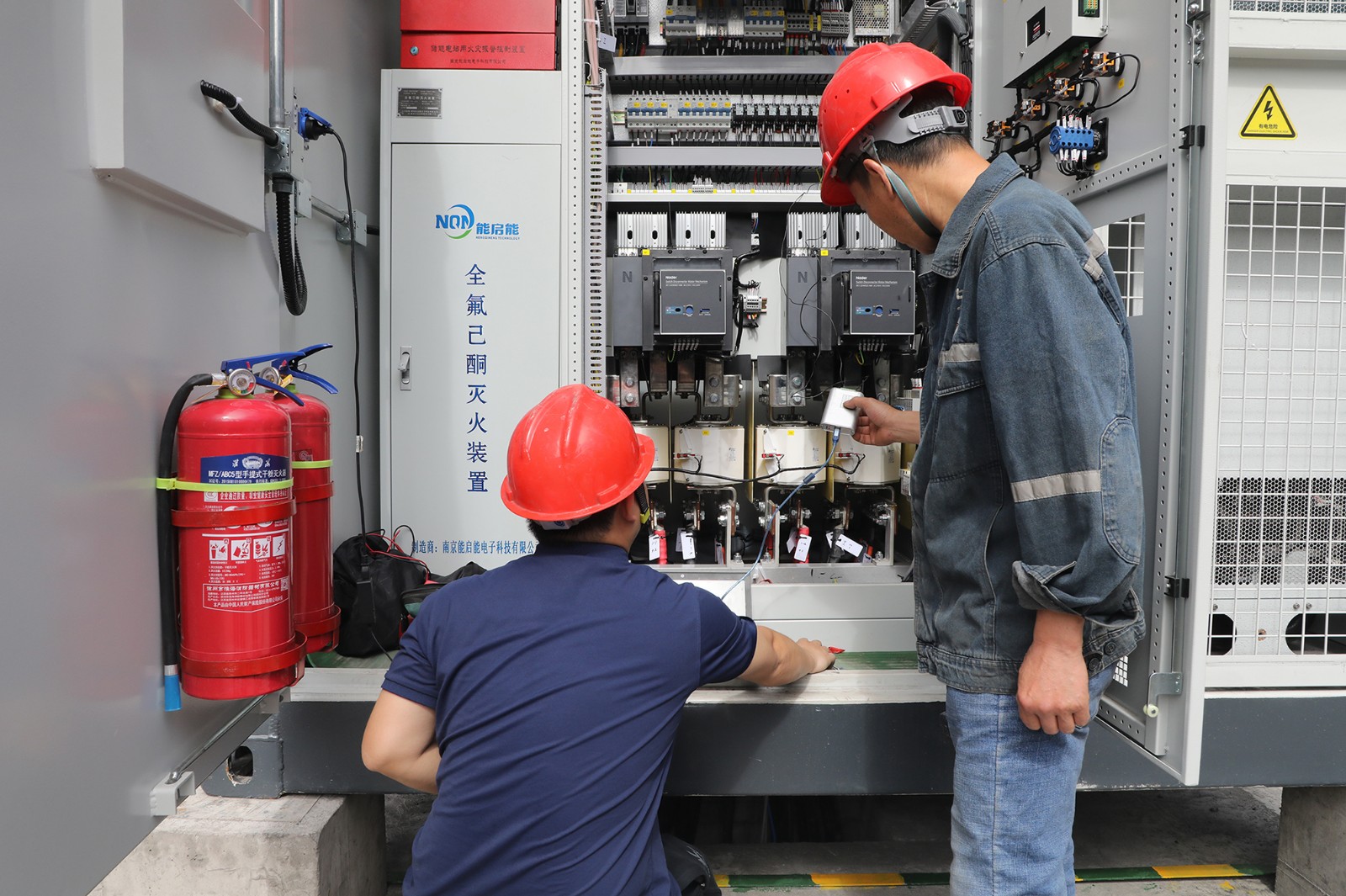

4月中旬以来,新系统储能电池舱、储能逆变器、联系开关柜等重要设备运抵后,机电队迅速实现吊装,并实现与变电站内原开关柜组的耦合 。本周,随着子系统储能治理系统节造柜的到达,综合调试全面发展 。这次调试涵盖多个方面,电池舱内的液冷、消防、除湿机等辅助系统接受详细检测 ;升压舱进行送电测试 ;储能逆变器舱与电池舱之间的通讯也在严重调试中 。

据介绍,作为节造系统的主题,调试中的储能治理系统为总节造系统,可凭据战术节造让整套储能系统按需进行充放电或应急保电,实现对系统的精准把控 。目前,该节造柜正紧锣密鼓地与现场“新世纪系统”进行数据对接,以便实时采集电站开关状态、主变功率等关键数据 。后续,还将发展与电池舱、储能逆变器舱的通讯节造调试,达成对舱内所罕见据的采集以及对整套储能系统的全面节造 。

  据相识,智能化应急供电系统由成都特隆美储能技术有限公司量身定造 。其中,2组储能电池舱总电量达7.454兆瓦时,借助5兆瓦变流升压一体机接入6千伏并网柜,电池舱选取液冷散热,搭配模组级消防系统,多个独立防火单元构建起全方位安全防护网,为整系统的不变运行保驾护航 。
